Erneuerung A6 Rubigen – Thun – Spiez (RUTS)

Die A6 zwischen Rubigen und Thun-Süd wurde nach fast 50 Jahren Betriebszeit von 2015 bis 2022 umfassend erneuert. Als letzter Abschnitt steht noch die Strecke zwischen Thun-Süd und Spiez/Wimmis an. Diese wird von 2024 bis 2027 saniert.

 A6 Thun-Süd – Spiez

Hinweis: Aktuelle Informationen zu den Arbeiten finden Sie auf der Seite "Aktuell".

Eckdaten Projekt

Ort/Strecke

  • A6 Einfahrt Rubigen bis Ausfahrt Spiez, Zubringer Simmental bis Anschluss Port nach Simmenfluhtunnel
  • Totale Streckenlänge: 34 km
  • 10 Brücken, mehr als 70 Über- und Unterführungen sowie Durchlässe, über 40 Lärmschutz­wände, rund 20 Ölrückhalte­becken

Wichtigste Arbeiten

  • Erneuerung von Strassenkörper und Belag
  • Instandsetzung der Kunstbauten wie Mauern, Brücken, Über- und Unterführungen
  • Vervollständigung der Lärmschutzmassnahmen
  • Verbesserung der Entwässerung
  • Ersatz der Betriebs- und Sicherheitsausrüstung
  • Sanierung des Allmendtunnels und Ausrüstung des Simmenfluhtunnels mit einem Fluchtstollen
  • Instandsetzung und verkehrstechnische Optimierung der Autobahn­anschlüsse und ausgewählter Autobahnzubringer
  • Abstimmung auf die benachbarten Verkehrs­infrastrukturen und Verbesserungen im Bereich Hochwasser- und Umweltschutz

Termine

Planung und Genehmigung 2009 – 2017
Vorgezogene Massnahmen, Vorbereitungsarbeiten 2013 – 2015
Hauptarbeiten Rubigen – Thun-Süd 2015 – 2022
Hauptarbeiten Thun-Süd – Spiez 2024 – 2027

Kosten

Rund 700 Mio. Franken

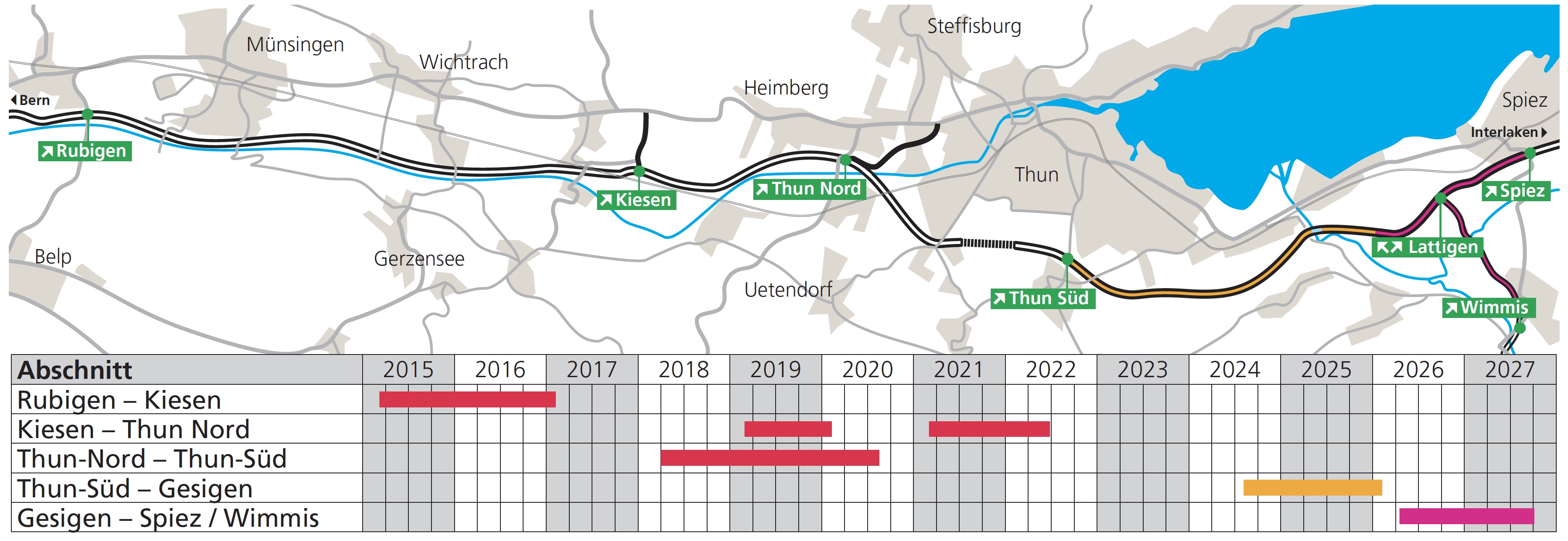

 Terminprogramm
